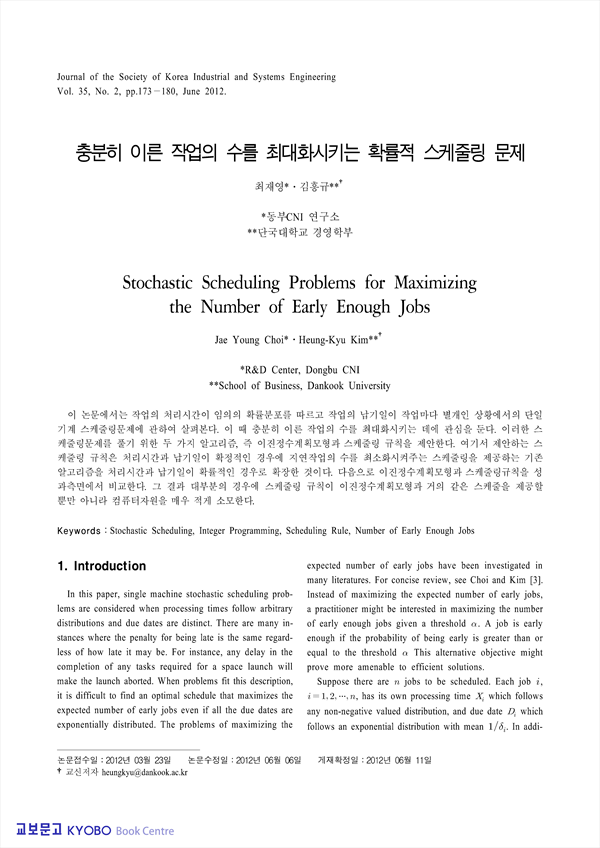

이 논문에서는 작업의 처리시간이 임의의 확률분포를 따르고 작업의 납기일이 작업마다 별개인 상황에서의 단일기계 스케줄링문제에 관하여 살펴본다. 이 때 충분히 이른 작업의 수를 최대화시키는 데에 관심을 둔다. 이러한 스케줄링문제를 풀기 위한 두 가지 알고리즘, 즉 이진정수계획모형과 스케줄링 규칙을 제안한다. 여기서 제안하는 스케줄링 규칙은 처리시간과 납기일이 확정적인 경우에 지연작업의 수를 최소화 시켜주는 스케줄링을 제공하는 기존 알고리즘을 처리시간과 납기
