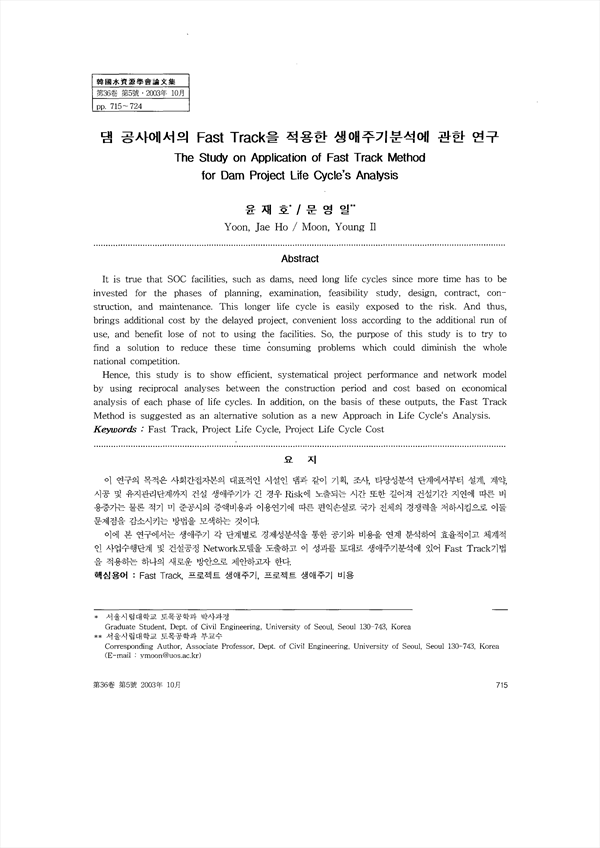

이 연구의 목적은 사회간접자본의 대표적인 시설인 댐과 같이 기획, 조사, 타당성분석 단계에서부터 설계, 계약, 시공 및 유지관리단계까지 건설 생애주기가 긴 경우 Risk에 노출되는 시간 또한 길어져 건설기간 지연에 따른 비용증가는 물론 적기 미 준공시의 증액비용과 이용연기에 따른 편익손실로 국가 전체의 경쟁력을 저하시킴으로 이들 문제점을 감소시키는 방법을 모색하는 것이다. 이에 본 연구에서는 생애주기 각 단계별로 경제성분석을 통한 공기와 비용을 연계 분
It is true that SOC facilities, such as dams, need long life cycles since more time has to be invested for the phases of planning, examination, feasibility study, design, contract, construction, and maintenance. This longer life cycle is easily exposed to
