고속도로 포장관리 연장은 2012년 말 기준으로 17,442km(1차로 기준)이며 포장보수비는 824억원으로 이는 2008년 대비 각각 14%, 12%가 증가하였다. 포장 공용년수도 시멘트콘크리트 포장(이하 콘크리트포장)의 경우 20년, 아스팔트 콘크리트포장(이하 아스콘포장)의 10년이 넘는 장기 공용구간이 전체 연장의 8%에 이르고 있 다. 또한, 향후 고속도로 관리연장의 증가와 노후화로 포장 보수비가 지속적으로 증가할 것으로 예상된다. 현행 콘크리트포장 유지보수공사의 경우 신속성 위주의 단시간 통행제한-공사-교통개방 방식으로 시행하고 있으며 이를 가능케 하기 위해 양생시간이 짧은 초속경 보수재료를 사용하고 있다. 그러나 초속경 보수재료는 일반(조강)콘크리트에 비해 시공성, 경제성, 장기강도 등이 불리하여 품질관리에 어려움이 있고, 이로 인한 잦은 재보수로, 반복되는 교통 차단, 경제적 손실을 초래해 왔으며 그 부담은 고스란히 도로 이용자의 몫이었다.

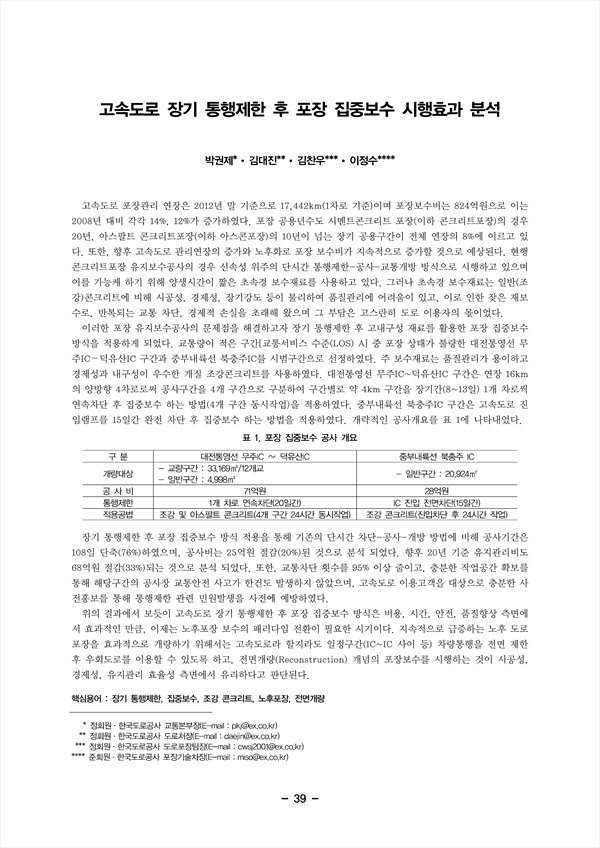

이러한 포장 유지보수공사의 문제점을 해결하고자 장기 통행제한 후 고내구성 재료를 활용한 포장 집중보수 방식을 적용하게 되었다. 교통량이 적은 구간[교통서비스 수준(LOS) A] 중 포장 상태가 불량한 대전통영선 무주IC∼덕유산IC 구간과 중부내륙선 북충주IC를 시범구간으로 선정하였다. 주 보수재료는 품질관리가 용이하고 경제성과 내구성이 우수한 개질 조강콘크리트를 사용하였다. 대전통영선 무주IC~덕유산IC 구간은 연장 16km 의 양방향 4차로로써 공사구간을 4개 구간으로 구분하여 구간별로 약 4km 구간을 장기간(8~13일) 1개 차로씩 연속차단 후 집중보수 하는 방법(4개 구간 동시작업)을 적용하였다. 중부내륙선 북충주IC 구간은 고속도로 진입램프를 15일간 완전 차단 후 집중보수 하는 방법을 적용하였다. 개략적인 공사개요를 표 1에 나타내었다.
장기 통행제한 후 포장 집중보수 방식 적용을 통해 기존의 단시간 차단-공사-개방 방법에 비해 공사기간은 108일 단축(76%)하였으며, 공사비는 25억원 절감(20%)된 것으로 분석 되었다. 향후 20년 기준 유지관리비도 68억원 절감(33%)되는 것으로 분석 되었다. 또한, 교통차단 횟수를 95% 이상 줄이고, 충분한 작업공간 확보를 통해 해당구간의 공사장 교통안전 사고가 한건도 발생하지 않았으며, 고속도로 이용고객을 대상으로 충분한 사전홍보를 통해 통행제한 관련 민원발생을 사전에 예방하였다.
위의 결과에서 보듯이 고속도로 장기 통행제한 후 포장 집중보수 방식은 비용, 시간, 안전, 품질향상 측면에 서 효과적인 만큼, 이제는 노후포장 보수의 패러다임 전환이 필요한 시기이다. 지속적으로 급증하는 노후 도로 포장을 효과적으로 개량하기 위해서는 고속도로라 할지라도 일정구간(IC~IC 사이 등) 차량통행을 전면 제한 후 우회도로를 이용할 수 있도록 하고, 전면개량(Reconstruction) 개념의 포장보수를 시행하는 것이 시공성, 경제성, 유지관리 효율성 측면에서 유리하다고 판단된다.
