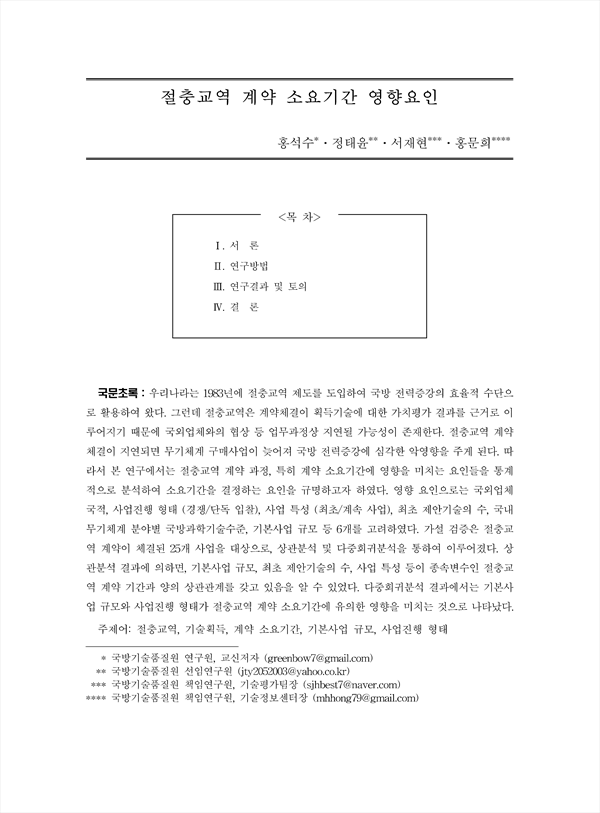

우리나라는 1983년에 절충교역 제도를 도입하여 국방 전력증강의 효율적 수단으로 활용하여 왔다. 그런데 절충교역은 계약체결이 획득기술에 대한 가치평가 결과를 근거로 이루어지기 때문에 국외업체와의 협상 등 업무과정상 지연될 가능성이 존재한다. 절충교역 계약체결이 지연되면 무기체계 구매사업이 늦어져 국방 전력증강에 심각한 악영향을 주게 된다. 따라서 본 연구에서는 절충교역 계약 과정, 특히 계약 소요기간에 영향을 미치는 요인들을 통계적으로 분석하여 소요기간을 결정하는 요인을 규명하고자 하였다. 영향 요인으로는 국외업체국적, 사업진행 형태 (경쟁/단독 입찰), 사업 특성 (최초/계속 사업), 최초 제안기술의 수, 국내무기체계 분야별 국방과학기술수준, 기본사업 규모 등 6개를 고려하였다. 가설 검증은 절충교역 계약이 체결된 25개 사업을 대상으로, 상관분석 및 다중회귀분석을 통하여 이루어졌다. 상관분석 결과에 의하면, 기본사업 규모, 최초 제안기술의 수, 사업 특성 등이 종속변수인 절충교역 계약 기간과 양의 상관관계를 갖고 있음을 알 수 있었다. 다중회귀분석 결과에서는 기본사업 규모와 사업진행 형태가 절충교역 계약 소요기간에 유의한 영향을 미치는 것으로 나타났다.
